印尼一號雙塔項目

訪問次數 : 發布時間 :2017-12-28

印尼一號雙塔項目建筑面積30.6萬平方米,建筑高度303m,地下七層,地上59層,開挖深度26.77m,局部開挖深度32.2m,屬于超高層、超大深基坑工程。本工程管理的重難點主要為:平面規劃管理、工期進度管理、深化設計管理、中印技術融合及當?shù)刭Y源整合。

本工程積極學習印尼當?shù)爻R?guī)做法,同時引進國內先進技術,總結出適用于印尼地區的特色施工技術。

逆做法躍層開挖技術:加大單次開挖深度,一次開挖出兩層結構施工空間,使其中一層結構的施工不占用關鍵線路。本工程B2、B3層采用躍層開挖技術,將B2層樓板的澆筑從關鍵路線移除,有效節省工期約52天。



逆做法躍層開挖技術

土模法施工技術:利用開挖后的土體作為天然模板,澆筑墊層并鋪設隔離層后綁扎鋼筋、澆筑結構樓板混凝土。通過土模法應用,節省了樓板模板的投入,相比常規模板施工,節約工期約10天。



土模法施工技術

格林快拆體系應用:格林早拆模板由鋼框木模面板、帶早拆構件的立桿組成,操作方便、易于周轉。由于該模板體系操作簡單,有效提高了模板施工效率,且因為是早拆體系,減少了模板一次性投入量。



格林快拆體系應用

溜槽法施工技術:利用支架及成套溜管組成溜管體系,加快混凝土澆筑速度。



溜管法施工技術

BIM技術:運用BIM技術進行平面布置,模擬車輛通行,避免因材料堆場位置不當阻礙現場交通。當現場工況發生改變時,及時更新BIM模型,確保平面布置合理可行。此外,利用BIM技術進行碰撞檢測、BIM模型及動畫交底、工程量計算等功能,為項目運行保駕護航。



BIM技術應用

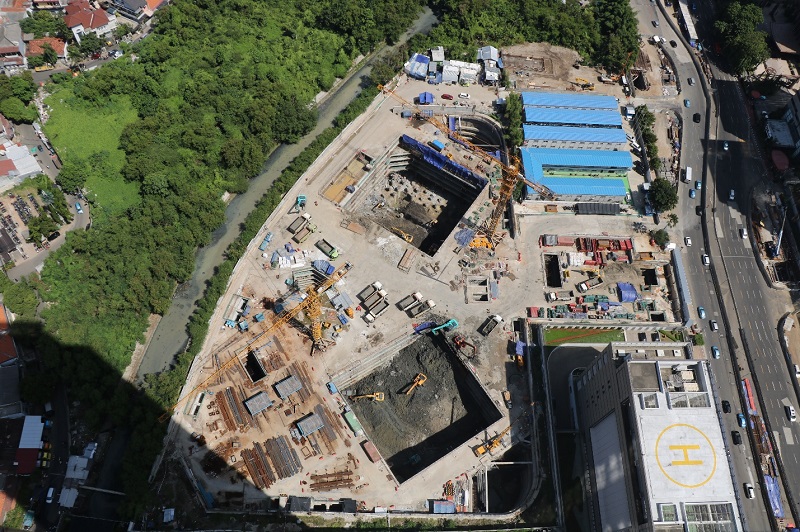

項目鳥瞰圖
